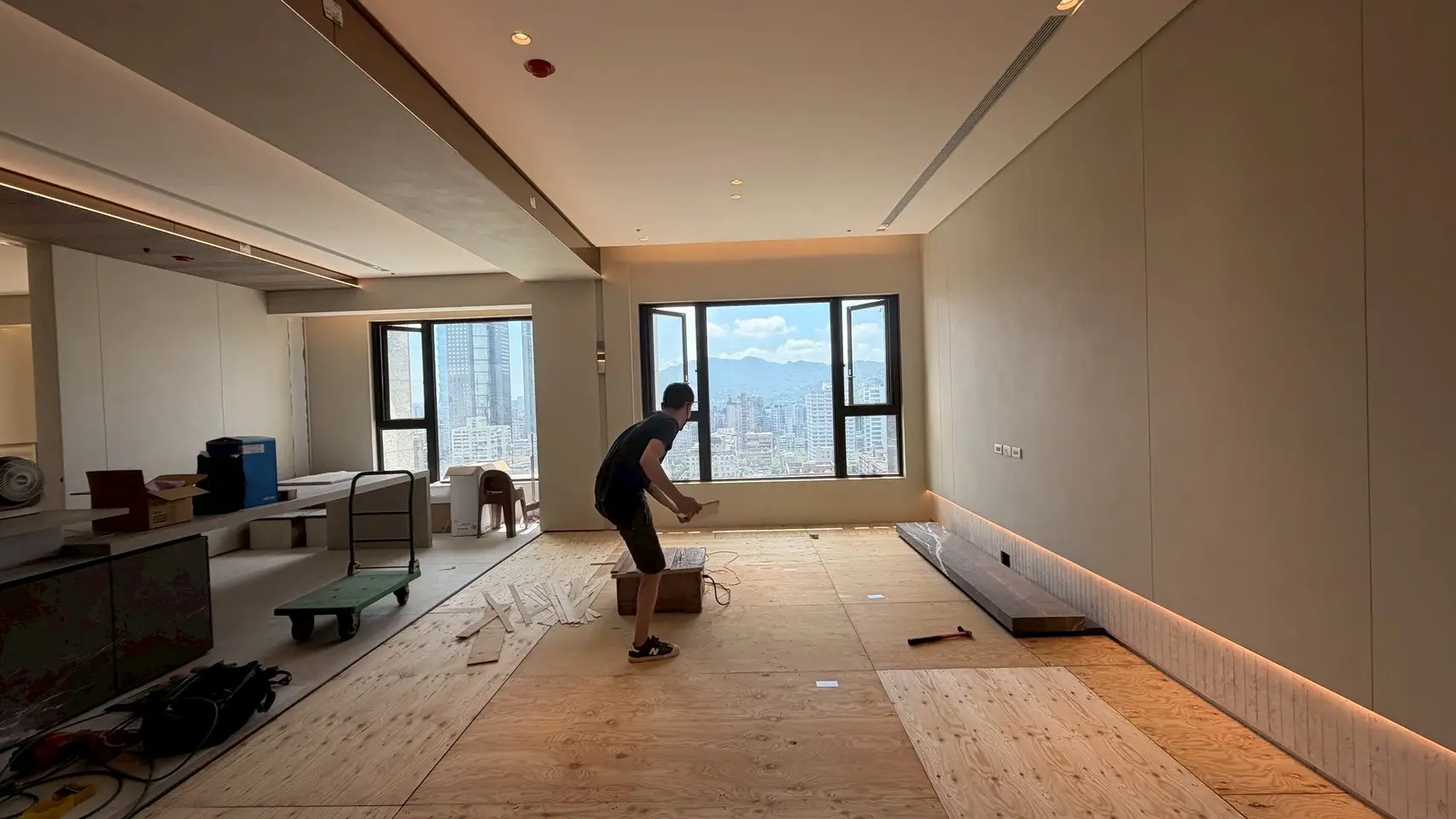

6 件你看完會清楚的事
- 工法比花色更該先研究:同款地板不同工法總價可差三倍,正確順序是先確認地面條件、再決定工法、最後挑花色。
- 直鋪最快最省但門檻硬:工資約 800–1,200 元/坪,前提是 3 公尺內高低差 3mm 以內,不足需整平(約 300–800 元/坪)。
- 平鋪以夾板換穩定腳感:工資約 1,300–1,900 元/坪,夾板兼整平與固定層,實木與需釘固的海島型必須採用。
- 架高買到收納與空間機能:工資約 2,200–3,400 元/坪,可做地台、上掀收納與跨管線,對原地面平整度要求最寬鬆。
- 一般住宅工期約 1–3 天:20–30 坪直鋪 1–2 天、平鋪 2–3 天、架高加 1–2 天,人字拼與拼花工序多需另估。
- 驗收盯伸縮縫與防潮布:牆邊須留 8–12mm 伸縮縫且收邊不可填死,防潮布搭接要確實密封,完工當天逐區踩踏檢查異音。
同一款地板,用不同的工法施工,總價可能差出三倍,用起來的壽命也可能差三倍。木地板施工從來不是「把板子拼起來」這麼簡單:地面平不平、要不要打底、需不需要架高,每一個決定都直接影響腳感、異音與日後維修的難度。這篇文章把直鋪、平鋪、架高三種主流工法一次講清楚——原理、適用情境、費用差異、施工流程與驗收重點,讓你在師傅進場前就知道錢花在哪、當天該盯什麼。
為什麼工法比花色更值得先研究
多數人選木地板時,八成時間花在比花色、比品牌,等報價單上出現「直鋪」「平鋪」兩個字,才發現完全沒概念。但實際上,工法決定了三件關鍵的事:
- 費用結構:同一款面材,直鋪與架高的工資可以差到三倍,這筆差額往往比面材之間的價差還大。
- 使用壽命:地面不平硬要直鋪,卡扣長期受力不均,踩起來喀喀作響,時間一久就可能鬆脫、翹曲。
- 空間機能:架高工法能做出地台與收納,直鋪與平鋪做不到;反過來說,不需要機能卻選了架高,就是多花冤枉錢。
正確的順序是:先確認自家地面條件,再決定工法,最後才挑花色。順序反過來,往往就是日後糾紛的開始。想先掌握整體預算的組成,可以搭配閱讀木地板價格全解析。
直鋪工法:地面夠平,就是最快最省的選擇
直鋪是三種工法中結構最簡單的:在原地面依序鋪上防潮布與靜音墊,地板以卡扣互相咬合、浮動放置在墊材上,不上釘也不固定於地面(部分材質採膠鋪)。工資約 800–1,200 元/坪。
原理:整片地板不與地面固定,像一張浮筏靠自重與四周收邊定位,因此也稱浮動式工法。地板熱脹冷縮時可以整體滑移,只要四周伸縮縫留得夠,就不會互相推擠。
適用情境:
- 新成屋、地面平整的磁磚面或水泥粉光面
- 選用卡扣式超耐磨或 SPC 石塑地板
- 預算有限、希望工期最短、想盡量少墊高地面的案場
前提條件只有一個,但很硬:地面平整度必須達到 3 公尺內高低差 3mm 以內。達不到就得先做局部整平或自平水泥(約 300–800 元/坪),否則踩踏異音與卡扣受力問題幾乎必然發生。誠實的廠商會在勘查時直接把整平費用攤開講,而不是先用低價簽約、進場後再追加。
平鋪工法:多一層夾板,換來穩定與沉穩腳感
平鋪是在原地面先鋪設一層 4 分或 6 分夾板打底,夾板固定後,再於其上鋪設面材。工資約 1,300–1,900 元/坪。
原理:夾板同時扮演「整平層」與「固定層」兩個角色。地面小幅度的不平可以由夾板吸收拉平;而需要釘固的實木地板與部分海島型地板,也必須有夾板層才有東西可釘。
適用情境:
- 地面稍有不平,但還不到需要大面積整平的程度
- 鋪設實木地板,或需要釘固施工的海島型地板
- 對腳感有要求的屋主——多一層夾板,踩起來明顯更沉穩紮實,回音也較低
要注意的代價:整體完成面比直鋪更高,門片下緣可能需要修裁;夾板與工資加起來,費用比直鋪高上一級。如果地面其實夠平、面材又是卡扣式,被推薦平鋪時可以多問一句「為什麼」。
架高工法:把地板變成空間機能的一部分
架高工法以角料組成骨架、調整水平後上封夾板、再鋪設面材。工資約 2,200–3,400 元/坪,是三者中最高的。
原理:角料骨架把整個地板系統抬離原地面,底下形成的空腔可以走管線、做上掀收納,骨架本身也能直接調整水平,對原地面平整度的要求反而最寬鬆。
適用情境:
- 和室地台、臥榻、上掀式收納櫃
- 地面有管線需要跨越、又不想動泥作的空間
- 想在同一個空間做出高低層次的設計案
架高的費用最高、工期也最長,但它買到的不只是一片地板,而是收納容積與空間層次——這是前兩種工法給不了的。實際完成的地台與臥榻案例,可以到工程實績看現場照片。
三種工法費用與條件總比較
把三種工法放在同一張表上,差異一目瞭然:
| 比較項目 | 直鋪 | 平鋪 | 架高 |
|---|---|---|---|
| 工資行情(元/坪) | 約 800–1,200 | 約 1,300–1,900 | 約 2,200–3,400 |
| 結構層 | 防潮布+靜音墊+面材 | 防潮布+夾板+面材 | 角料骨架+夾板+面材 |
| 地面平整度要求 | 最嚴格(3m 內 ≤3mm) | 可容忍小幅不平 | 由骨架直接調水平 |
| 完成面墊高 | 最低 | 中等 | 最高 |
| 空間機能 | 無 | 無 | 地台、收納、跨管線 |
| 常搭配面材 | 卡扣式超耐磨、SPC | 實木、海島型、超耐磨 | 各類面材皆可 |
提醒兩件事:第一,表中是工資行情,不含面材本身,像 P 系列超耐磨地板這類卡扣式面材與實木就分屬不同價位段;第二,同一種工法在不同案場條件下報價會浮動,拆項透明的報價單才有比較意義。完整的施工計價方式可參考施工價目說明。
標準施工五步驟(昇詮 SOP)
不論選哪一種工法,正規的木地板施工流程都應該包含以下五個階段。看懂這五步,你就知道師傅當天在做什麼、哪一步偷懶會出什麼問題:
- 現場勘查:丈量坪數、實測地面平整度與含水率、確認起鋪方向與收邊方式。這一步決定工法與報價,也是後續所有品質的基礎——沒有到現場就給死價的報價,風險都藏在追加裡。
- 底材處理:清潔素地、局部整平,鋪設防潮布並將搭接處確實密封。平鋪的夾板打底、架高的角料組立與調水平,都在這個階段完成。
- 地板鋪設:牆邊預留 8–12mm 伸縮縫、板端錯縫排列讓受力分散,隨鋪隨檢平整度與板縫密合度,發現問題當場修正。
- 收邊處理:安裝踢腳板或以矽利康收邊,門框與異材質交接處加裝銜接條——收邊的功能是把伸縮縫藏起來,而不是把它填死。
- 完工驗收:全面清潔、逐區踩踏檢查有無異音與空鼓感,交付保養說明與保固文件。
工期怎麼抓:一般住宅的時間表
| 情境 | 預估工期 |
|---|---|
| 20–30 坪直鋪 | 1–2 天 |
| 20–30 坪平鋪 | 2–3 天 |
| 架高地台 | +1–2 天 |
| 人字拼/拼花 | 依坪數另估 |
幾個影響工期的變數值得先知道:地面若需要整平,整平與乾燥時間要另外計入;家具是否清空、舊地板是否需要拆除,都會影響進場後的實際作業時間;人字拼與拼花因為裁切與對花的工序多,無法用一般直鋪的速度估算,細節可以參考人字拼地板完整指南。丈量報價時,合理的做法是連同工期一併白紙黑字寫清楚。
驗收重點:完工當天該檢查什麼
驗收之前,先認識兩個最常被偷工、完工當下卻完全看不出來的細節:
- 伸縮縫:木地板會隨溫濕度呼吸,四周不留縫或收邊時把縫填死,夏天就往上拱。拱起後拆除重鋪的代價,遠高於當初留縫的成本。驗收時務必確認收邊條底下是「藏著縫」而不是「塞滿料」。
- 防潮布:一樓、低樓層與鄰近浴室廚房的區域尤其關鍵。防潮布本身不貴,但搭接處沒有確實密封就形同虛設——省下的是幾百元,賭上的是整片地板的壽命。
這兩件事的問題都要幾個月甚至幾年後才浮現,這也是為什麼施工品質不能只看完工照。交屋前花半小時做以下幾件事,勝過事後爭執:
- 逐區踩踏:全室每個區域來回走過,注意有無異音、空鼓感或明顯下陷。
- 對光檢查板面:順著光線看接縫有無高低差、板縫是否密合、板面有無施工造成的刮傷。
- 檢查收邊:踢腳板是否服貼、矽利康是否平整、門框與異材質交接處的銜接條是否牢固。
- 確認伸縮空間:請師傅說明伸縮縫留設位置與尺寸,確認收邊沒有把縫填死。
- 留存文件:保固內容、保養說明、使用的面材與底材品項,白紙黑字收好。
台北・新竹在地施工情境
台北老公寓:地不平是常態,不是例外。屋齡高的公寓常見磨石子或老磁磚地面,起伏往往超過 3m 內 3mm 的直鋪標準。這種案場的正確做法是勘查時實測平整度,然後誠實攤牌:要嘛先做局部整平或自平水泥(約 300–800 元/坪)再直鋪,要嘛改用平鋪讓夾板吸收落差。最怕的是報價時假裝沒看到,進場後才追加,或者更糟——直接鋪下去,把異音留給屋主。
台北電梯大樓:施工時段與公共區保護。多數大樓管委會限制平日日間施工,並要求事先申請、做好電梯與公共走道的保護。卡扣式直鋪不需要大型機具、粉塵與噪音相對低,20–30 坪通常 1–2 天內完成,對敦親睦鄰最友善;架高涉及較多木作裁切,工序安排上會把高噪音作業集中在允許時段。
新竹:新成屋多,直鋪比例高。新竹與竹北的新建案地面多為平整粉光面,通過平整度檢測後直鋪即可,是三種工法中性價比最高的路線。要留意的是新竹季節溫濕度變化明顯,伸縮縫的留設與防潮布的密封更不能省。
常見問題
可以自己 DIY 嗎?卡扣式超耐磨與 SPC 在小空間、地面平整的前提下確實可以 DIY。但整平與否的判斷、伸縮縫尺寸、收邊與門框處理都是經驗活,全室施工仍建議交給專業,也避免自行施工造成保固真空。
完工後多久可以踩、搬家具?卡扣式完工即可正常行走;膠鋪工法建議 24 小時後再放置重物。搬入家具時貼上傢俱護墊,能避免第一天就刮傷新地板。
舊地板可以直接鋪上去嗎?要看舊地面的平整度、牢固程度與墊高後的門片高度,有時可行、有時拆除反而省事。這沒有標準答案,需要現場評估後誠實告知,而不是一律說可以。
人字拼算哪一種工法?人字拼是鋪排方式,不是獨立工法,實務上會搭配直鋪或平鋪施作,但因為裁切與對花工序多,工期與工資都要另估。
直鋪快而省、平鋪穩而紮實、架高買的是空間機能——沒有哪一種最好,只有哪一種最適合你的地面條件與需求。昇詮地板深耕木地板二十餘年,由自有資深師傅施工、非層層轉包,每一案都按 SOP 執行並提供施工保固。預約免費丈量,師傅到現場實測平整度後,就能直接告訴你適合的工法、精確費用與工期。
本篇常見問題
木地板施工要幾天?
20–30 坪住宅直鋪或平鋪約 1–3 個工作天;架高、人字拼或拼花工期較長。丈量報價時會告知預估工期。
鋪木地板前地面要多平?
一般要求 3 公尺內高低差 3mm 以內。超過就需局部整平或自平水泥(約 300–800 元/坪),否則會有異音與卡扣受力問題。
木地板可以自己 DIY 嗎?
卡扣式超耐磨/SPC 在小空間、地面平整時可 DIY;但整平判斷、伸縮縫、收邊與門框處理都是眉角,全室施工仍建議交給專業,避免保固真空。
完工後多久可以踩、搬家具?
卡扣式完工即可正常行走;膠鋪工法建議 24 小時後再放重物。搬家具時建議貼上傢俱護墊保護。
